Proyecto Miguillas logra un 78,4% de avance en el sistema Umapalca

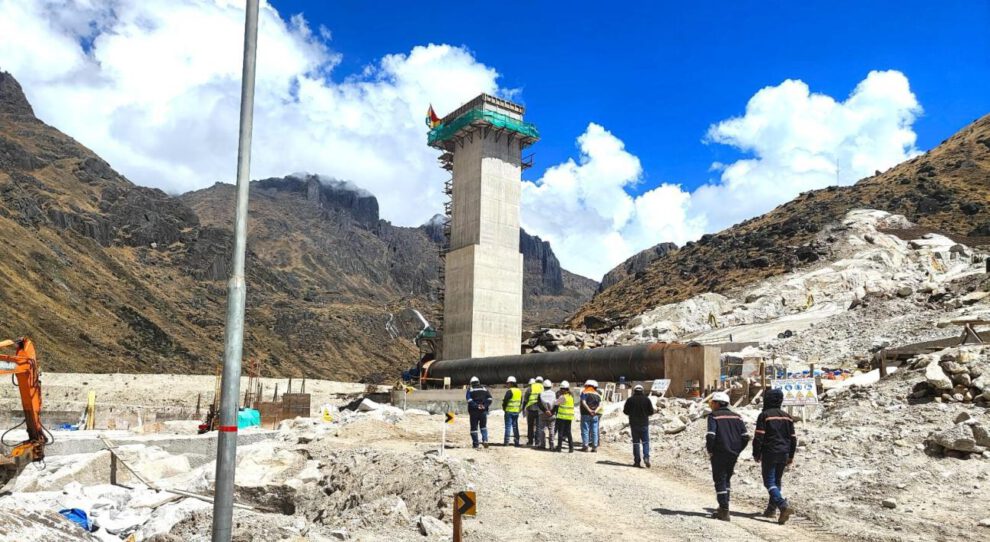

Los avances fueron verificados en campo por una comisión
Los avances fueron verificados en campo por una comisión • ABI
Con más del 88% en caminos de acceso, el proyecto hidroeléctrico Miguillas se prepara para su culminación en La Paz

Ficha informativa

El Proyecto Hidroeléctrico Miguillas en Bolivia reporta un avance del 78,4% en su construcción al 31 de agosto de 2026, según la empresa estatal ENDE Corporación.

Toca para ver el contexto completo

Contexto:

La información fue proporcionada por la Agencia Boliviana de Información (ABI) y la empresa estatal ENDE Corporación a través de su filial ENDE Corani S.A. La verificación se realizó mediante una inspección directa en el lugar durante tres días, liderada por el gerente general Jorge Méndez Marquina.

El Proyecto Hidroeléctrico Miguillas incluye los sistemas Umapalca y Palillada. Las obras han alcanzado diferentes grados de desarrollo, lo que indica un progreso significativo en la ejecución del proyecto.

Por qué importa:

El avance del proyecto permitirá aumentar la capacidad eléctrica del Sistema Interconectado Nacional (SIN) en un contexto donde se tramitan los fondos y acuerdos necesarios para finalizar la obra.

Datos clave:

  • Avance físico acumulado: 78,4%
  • Fecha de reporte: 31 de agosto de 2026
  • Extensión de túneles subterráneos: más de 13 kilómetros
  • Ejecución Cámara de Carga Umapalca: 98%
  • Ejecución Tomas Calachaka Jahuira y Carabuco: 98%
  • Ejecución caminos de acceso: 88%
  • Ejecución tubería de presión: 57%
  • Ejecución presa Calachaka Jahuira: 38%
  • Capacidad de generación eléctrica: 205 megavatios
Proyecto Miguillas logra un 78,4% de avance en el sistema Umapalca
🔈
0:00 0:00

Avance del Proyecto Hidroeléctrico Miguillas

El sistema Umapalca, componente clave del proyecto hidroeléctrico Miguillas en el departamento de La Paz, registró un avance físico acumulado del 78,4% al 31 de agosto de 2026. Esta cifra fue dada a conocer por la empresa estatal ENDE Corporación, a través de su filial ENDE Corani S.A., entidad encargada de la ejecución de las obras de captación y conducción de agua.

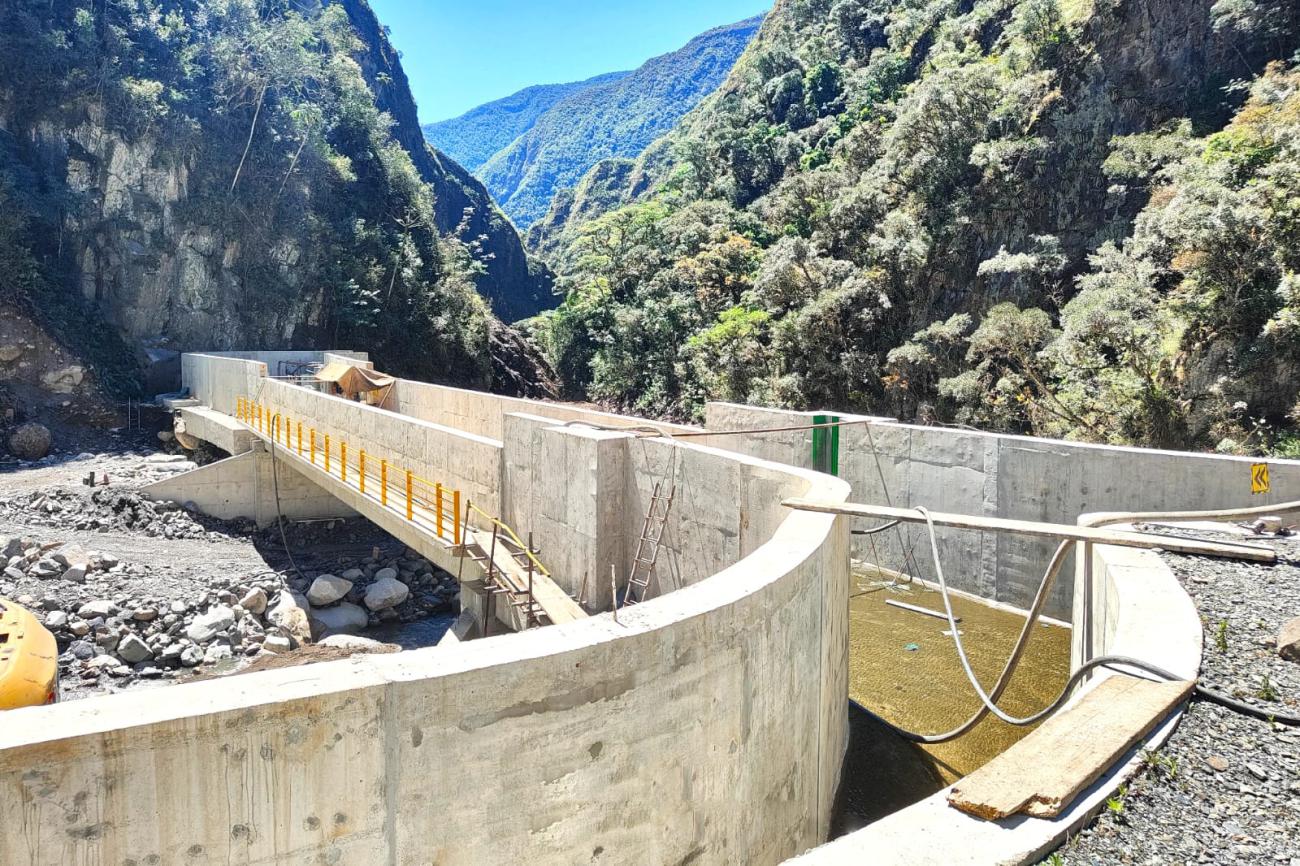

Obras de captación de agua en construcción
Obras de captación de agua en construcción • ABI

Obras concluidas y canalizaciones

Este nivel de ejecución se logró tras la conclusión de las labores de excavación, sostén y revestimiento de los tres túneles subterráneos que integran el sistema Umapalca, los cuales suman una extensión conjunta de más de 13 kilómetros. Asimismo, se finalizó la construcción de las canalizaciones de agua conocidas como los acueductos Calachaka y Jalancha, según informó la Agencia Boliviana de Información (ABI).

Desarrollo de infraestructuras en superficie

En cuanto a las infraestructuras ubicadas en la superficie, el reporte remitido por la empresa estatal detalla diferentes grados de desarrollo:

  • La estructura de almacenamiento e ingreso de agua (Cámara de Carga Umapalca) y las obras de captación (Tomas Calachaka Jahuira y Carabuco) alcanzaron un 98% de ejecución;
  • Los caminos de acceso registran un 88%;
  • La tubería de presión para el transporte de agua se encuentra en un 57%;
  • La presa Calachaka Jahuira reporta un 38% de avance.

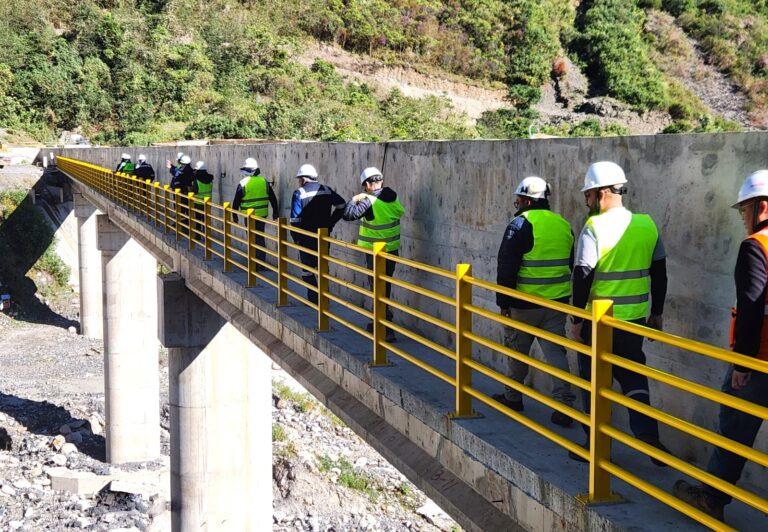

Comisión de ENDE inspeccionando las obras de conducción de agua
Comisión de ENDE inspeccionando las obras de conducción de agua • ABI

Verificación y evaluación del avance

La verificación de estos datos se realizó de manera directa en el lugar de las obras mediante una inspección de tres días continuos. La comisión evaluadora estuvo conformada por el gerente general de ENDE Corani S.A., Jorge Méndez Marquina, junto a cinco integrantes del Directorio de la compañía.

Impacto del Proyecto Hidroeléctrico Miguillas

Al respecto, Jorge Méndez Marquina explicó que la presencia de las máximas autoridades de la empresa en el área de trabajo sirvió para comprobar el estado real del proyecto y dar impulso al proceso de reactivación de los trabajos en la zona.

El Proyecto Hidroeléctrico Miguillas está integrado por los sistemas Umapalca y Palillada. Una vez que entre en funcionamiento en su totalidad, aportará una capacidad de generación eléctrica de 205 megavatios al Sistema Interconectado Nacional (SIN).

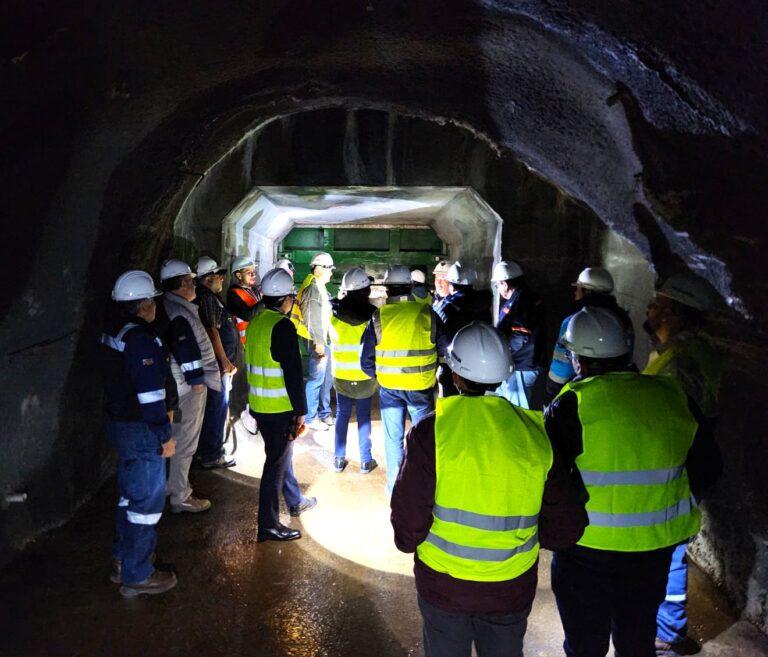

Inspección técnica dentro del túnel del proyecto
Inspección técnica dentro del túnel del proyecto • ABI

Etapa actual del proyecto

De acuerdo con ENDE Corporación, los progresos reportados corresponden a la etapa de reactivación del proyecto, período en el cual se tramitan los fondos y acuerdos contractuales necesarios para finalizar la obra.

Después de leer

Esta sección propone una forma distinta de interactuar con la información y comprobar qué tan clara quedó la nota.

🧠

Comprensión de la noticia

Instrucciones: Identifica la respuesta que mejor refleje la información presentada en la nota.

¿Por qué es importante el avance del sistema Umapalca en el Proyecto Hidroeléctrico Miguillas?

  • Porque garantiza la generación de electricidad
  • Porque es un proyecto turístico
  • Porque se construye en una zona urbana
  • Porque no requiere financiamiento
©2026 Editorial La Patria Ltda.
🔄

Relaciones causa–efecto

Instrucciones: Identifica cada causa y relaciónala con su efecto correspondiente, según lo expuesto en la nota.
Tiempo: 0s

Causas:

La conclusión de las labores de excavación, sostén y revestimiento de los túneles subterráneos
La finalización de las canalizaciones de agua
La presencia de las autoridades de ENDE en el área de trabajo
La etapa de reactivación del proyecto

Efectos:

permitió alcanzar un avance físico acumulado del 78,4%
contribuyó al progreso general del proyecto hidroeléctrico
facilitó la verificación del estado real del proyecto
ha permitido tramitar los fondos y acuerdos necesarios para finalizar la obra
